Introducción a RCM: Paso a Paso para las 7 Preguntas Clave de Implementación

INTRODUCCIÓN

Viernes, 4:45 PM. Te estás preparando para cerrar la laptop cuando el supervisor de turno entra corriendo a tu oficina. La bomba principal de alimentación cruje con estruendo, la temperatura del cojinete escaló a 115 °C en el SCADA y el panel central parpadea en un rojo furioso. Bienvenido al clásico "Mantenimiento Impulsado por el Pánico", esa disciplina no oficial pero universalmente practicada donde las decisiones sobre activos críticos se toman entre gritos, café amargo y llamadas de urgencia a proveedores de repuestos.

Durante décadas, la respuesta estándar ante este caos ha sido incrementar frenéticamente la frecuencia del mantenimiento preventivo tradicional. Si una máquina falla cada seis meses, la orden ejecutiva suele ser tajante: "¡Hagan mantenimiento cada tres meses!". Sin embargo, la ciencia de la confiabilidad demuestra que multiplicar las intervenciones a ciegas no previene las fallas; con frecuencia las provoca debido a errores de montaje, contaminación o desalineación durante el reensamblaje.

En los años 70, Stanley Nowlan y Howard Heap revelaron una verdad incómoda que revolucionó la aviación y la industria pesada: solo el 11% de los modos de falla en activos modernos responden al desgaste por edad o tiempo acumulado. El 89% restante exhibe patrones de falla aleatorios donde cambiar repuestos por calendario es un juego de azar costoso.

Para superar este dilema nació el Mantenimiento Centrado en Confiabilidad (RCM, por sus siglas en inglés). Bajo los estándares internacionales SAE JA1011 y SAE JA1012, el RCM es una metodología rigurosa para determinar exactamente qué debe hacerse para asegurar que cualquier activo continúe cumpliendo sus funciones. En este artículo, desglosaremos sus fundamentos para transformar tu planta de un taller de bomberos a un templo de la confiabilidad.

NÚCLEO TÉCNICO Y METODOLÓGICO

Para que un proceso sea reconocido legítimamente como RCM, debe cumplir estrictamente con los criterios de la norma SAE JA1011 (Evaluation Criteria for Reliability-Centered Maintenance Processes). Aplicar versiones simplificadas o pseudometodologías sin respetar este estándar es arriesgar la integridad de los procesos productivos.

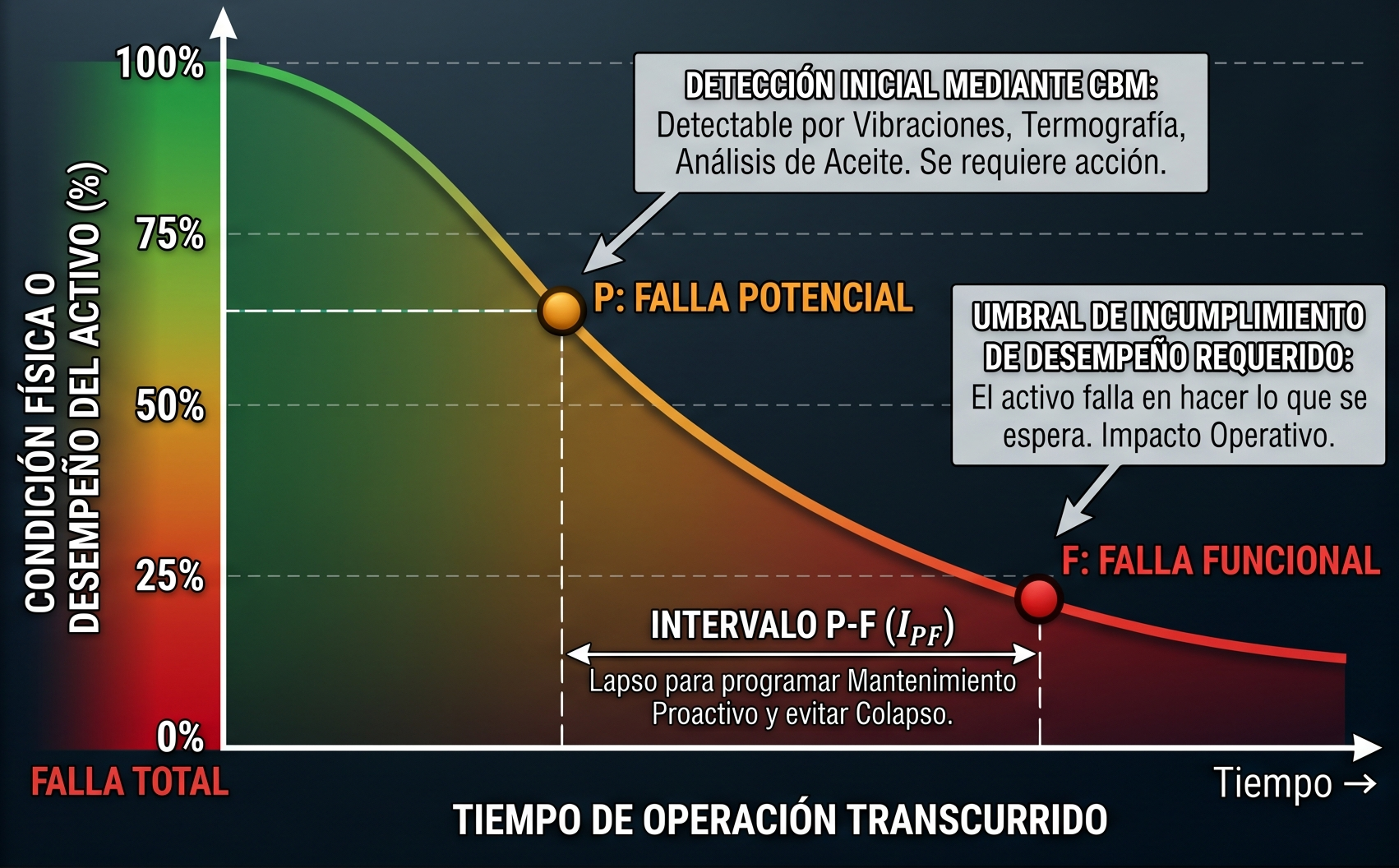

Visualización del Comportamiento de Falla: La Curva P-F

Para entender la degradación progresiva de un componente, los invito a analizar la Curva P-F.

La curva desciende paulatinamente a medida que el activo se degrada. El punto $P$ (Falla Potencial) marca el instante preciso en que la degradación física es detectable por primera vez mediante técnicas de monitoreo de condición (CBM), como análisis de vibraciones o termografía. El punto $F$ (Falla Funcional) indica el momento en que el activo cruza el umbral donde ya no cumple el estándar de desempeño requerido.

El lapso transcurrido entre el punto $P$ y el punto $F$ se denomina Intervalo P-F ($I_{PF}$). Para detectar la falla a tiempo y programar una intervención sin detener la producción intempestivamente, la frecuencia de inspección ($\Delta t_{insp}$) debe cumplir matemáticamente la siguiente condición:

$$\Delta t_{insp} \le \frac{I_{PF}}{2}$$

Las 7 Preguntas Clave de la Norma SAE JA1011

El marco metodológico de RCM exige responder en secuencia lógica siete preguntas fundamentales para cada activo analizado:

  1. ¿Cuáles son las funciones y los estándares de desempeño asociados al activo en su contexto operativo actual?Se deben cuantificar las funciones primarias (ej. bombear $120 \text{ m}^3/\text{h}$ a $8.5 \text{ bar}$) y secundarias (seguridad, protección ambiental, integridad estructural).
  2. ¿De qué manera puede fallar en cumplir sus funciones (fallas funcionales)?Corresponde a la incapacidad del activo para alcanzar el estándar definido. Puede ser total (caudal de $0 \text{ m}^3/\text{h}$) o parcial (caudal de $90 \text{ m}^3/\text{h}$ cuando se requieren $110 \text{ m}^3/\text{h}$).
  3. ¿Cuál es la causa de cada falla funcional (modos de falla)?Identifica los eventos específicos que causan la falla mediante un análisis FMEA detallado: desgaste de impulsor, fatiga de rodamientos o restricción en la succión.
  4. ¿Qué sucede cuando ocurre cada modo de falla (efectos de falla)?Describe la evidencia física de la falla: alarmas activadas, paradas de línea o tiempos de reparación asociados.
  5. ¿En qué manera importa cada falla (consecuencias de falla)?SAE JA1011 clasifica las consecuencias en cuatro categorías jerárquicas: Seguridad y Medio Ambiente, Operacionales, No Operacionales (costos directos de reparación) y Fallas Ocultas (dispositivos de protección).
  6. ¿Qué se puede hacer para predecir o prevenir cada modo de falla (tareas proactivas)?Evalúa la factibilidad técnica y económica del Mantenimiento Basado en Condición (CBM), Reacondicionamiento Cíclico o Sustitución Cíclica.
  7. ¿Qué se debe hacer si no se encuentra una tarea proactiva adecuada (acciones por defecto)?Exige adoptar estrategias como Búsqueda de Fallas Ocultas (Failure Finding), Rediseño (Redesign) u Operar hasta la Falla (Run-to-Failure).

Formulación Matemática del Riesgo Financiero

La evaluación económica de una falla no planificada se expresa mediante la cuantificación de su impacto global:

$$C_{falla} = C_{reparación} + (t_{downtime} \times C_{pérdida\_producción})$$

Donde $t_{downtime}$ representa las horas de paro no programado. Una tarea proactiva solo es financieramente viable si su costo de ejecución es menor que el riesgo monetario esperado, considerando la tasa de falla $\lambda = \frac{1}{MTBF}$:

$$C_{tarea} < \lambda \times C_{falla}$$

Comparativo Metodológico de Estrategias

Estrategia de MantenimientoPatrón de Falla DominanteCriterio de Viabilidad TécnicaEjemplo de Aplicación Industrial
Monitoreo de Condición (CBM)Aleatorio / No asociado a edad (89%)Existencia de punto $P$ detectable e $I_{PF}$ adecuadoAnálisis de vibraciones en reductores de molinos
Reacondicionamiento CíclicoDesgaste o fatiga por edad (11%)Límite de vida útil claro y medibleSustitución de revestimientos de desgaste en chancadores
Búsqueda de Fallas OcultasDesconocido (Sistemas pasivos)Dispositivo no autocertificable en operación normalCalibración y prueba de disparo de válvulas PSV
Operar hasta la Falla (RTF)Aleatorio de bajo impactoSin consecuencias de seguridad ni impacto productivo altoReemplazo de luminarias LED o instrumentos redundantes

CASO PRÁCTICO & RESPALDO CIENTÍFICO

Analicemos un estudio documentado en la literatura científica sobre la implementación de RCM en sistemas industriales de refinación y generación de vapor. Inicialmente, las instalaciones operaban bajo mantenimiento preventivo por tiempo (TBM), experimentando paradas no programadas frecuentes provocadas por fallas infantiles tras las intervenciones masivas.

Análisis Estadístico mediante Distribución de Weibull

Los investigadores utilizaron la Distribución de Weibull para modelar la tasa de falla $\lambda(t)$ en los componentes mecánicos y eléctricos:

$$\lambda(t) = \frac{\beta}{\eta} \left( \frac{t}{\eta} \right)^{\beta - 1}$$

Donde $\beta$ representa el parámetro de forma y $\eta$ la vida característica del componente. Los datos históricos revelaron hallazgos determinantes:

  • En el 82% de las fallas mecánicas en rodamientos y sellos mecánicos, el parámetro se situó cercano a la unidad ($\beta \approx 1$), indicando una tasa de falla constante y aleatoria. Aplicar mantenimiento preventivo por calendario en estos activos aumentaba la probabilidad de fallas infantiles ($\beta < 1$) por desajustes mecánicos.
  • Solo el 14% de los componentes presentó un comportamiento claro de desgaste por edad con $\beta > 1.5$, donde la sustitución cíclica estaba realmente justificada.

Impacto Numérico de la Implementación

Al reestructurar los planes de mantenimiento bajo la lógica SAE JA1011 y migrar hacia monitoreo de condición, la planta registró las siguientes mejoras operativas:

  • Reducción de Paradas No Programadas: Se logró una disminución del 31% en paros no planificados en el primer año.
  • Mejora de Confiabilidad (MTBF): Incremento del 22% en el Tiempo Medio Entre Fallas global del sistema.
  • Optimización de Costos Directos: Reducción del 15% en costos de mano de obra y repuestos, alcanzando hasta un 27.5% de ahorro en gastos de sobremantenimiento en sistemas de calderas.
  • Ahorro por Downtime: Disminución de hasta un 80% en costos asociados a pérdidas de producción frente al esquema preventivo anterior.

CHECKLIST DE APLICACIÓN EN TERRENO

Para ejecutar RCM en tu instalación esta misma semana, sigue esta secuencia técnica:

  • Paso 1: Selecciona un Sistema Piloto Crítico: Elige un sistema delimitado pero de alto impacto (ej. un tren de bombeo principal) para validar la metodología antes de escalarla a toda la planta.
  • Paso 2: Define el Contexto Operativo y las Funciones: Establece de forma cuantitativa los parámetros de operación reales que el proceso exige al activo.
  • Paso 3: Elabora un FMEA Centrado en Modos de Falla Reales: Mapea las causas raíz físicas de fallas históricas y probables, descartando hipótesis teóricas irrelevantes.
  • Paso 4: Relaciona Tareas Proactivas con el Intervalo P-F: Verifica que las técnicas de CBM disponibles ofrezcan un margen de detección razonable para programar intervenciones controladas.
  • Paso 5: Purga el Plan de Mantenimiento Existente: Elimina las pautas de mantenimiento por tiempo que aborden fallas aleatorias o carezcan de un modo de falla claro asociado.

CONCLUSIÓN Y CERRANDO CON EL COMITÉ

El RCM es una transformación metodológica que exige disciplina y rigor técnico para aceptar que gran parte de nuestras rutinas por calendario eran simplemente desperdicio. Al aplicar la lógica estricta de la norma SAE JA1011, el mantenimiento deja de ser visto como un gasto inevitable y se convierte en la palanca principal de rentabilidad y sostenibilidad industrial.

¿En tu planta continúan aplicando mantenimiento preventivo por calendario a componentes con fallas aleatorias, o ya han dado el paso hacia la evaluación del Intervalo P-F bajo SAE JA1011? Los leo en los comentarios.
