Fundamentos Avanzados de Gestión de Activos: De la Teoría de las 8 Fases a la Ejecución en Planta
Pasa del pánico correctivo a la confiabilidad absoluta. Descubre cómo integrar las 8 fases teóricas de la ingeniería de mantenimiento con la cruda realidad operativa de planta, optimizando el ciclo de vida y tu Mantenimiento Rutinario.
INTRODUCCIÓN
Todos conocemos la ley no escrita de la industria: el sensor más crítico de la planta, aquel que controla el cuello de botella de la producción, no va a fallar un martes a las 10:00 AM. Va a fallar un viernes a las 5:00 PM, preferiblemente en vísperas de un fin de semana largo. Ante este escenario, la mayoría de los departamentos de mantenimiento operan impulsados por el pánico, corriendo de incendio en incendio con cajas de herramientas a cuestas, confundiendo el "sudar la gota gorda" con ser productivos.
Si tu estrategia de mantenimiento depende del heroísmo de tus técnicos de turno y de una bodega que parece agujero negro, no tienes una estrategia; tienes un costoso pasatiempo industrial. La verdadera confiabilidad no nace en la llave de impacto, nace en la mesa de diseño organizacional y se sostiene con un rigor metodológico implacable. Para dejar atrás el correctivo puro y migrar hacia la Excelencia Operacional, necesitamos casar el rigor académico y las metodologías probadas con la grasa y la suciedad de la trinchera operativa.
En este artículo, desmenuzaremos un marco de trabajo de 8 fases para la gestión del mantenimiento, un pilar conceptual que separa a los aficionados de los profesionales, y lo cruzaremos con un modelo operativo táctico de gestión de mantenimiento en terreno. Prepárate para estructurar tus competencias macro, desde el mantenimiento rutinario hasta la gestión de paradas de planta, con precisión quirúrgica.
NÚCLEO TÉCNICO Y METODOLÓGICO

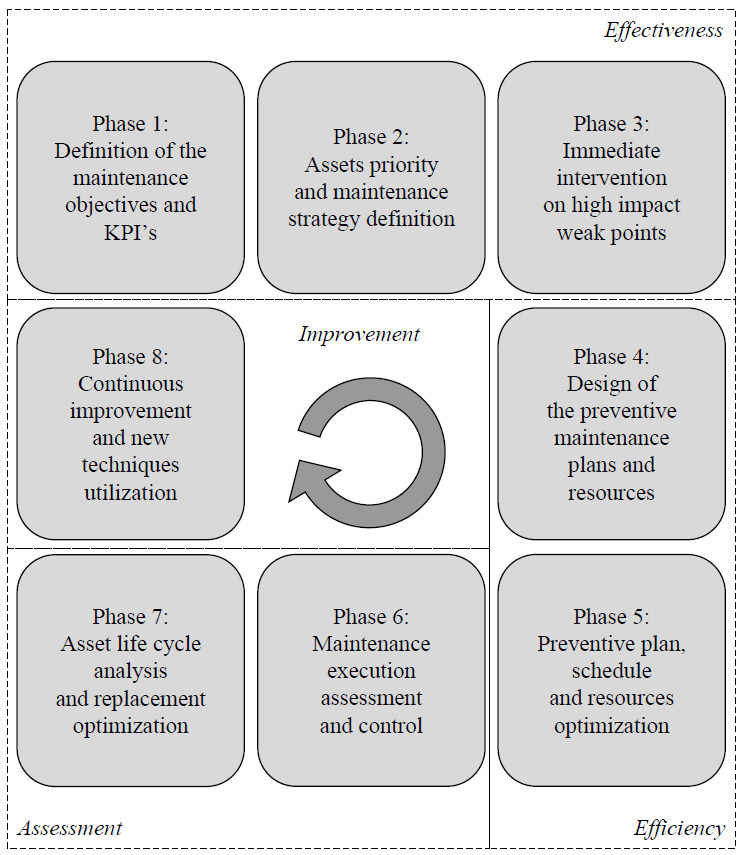

Para gestionar adecuadamente los activos físicos, es indispensable estructurar un proceso de decisión que no deje espacio a la improvisación. La literatura científica de la ingeniería de confiabilidad nos presenta un modelo secuencial de 8 bloques que cubre desde la estrategia directiva hasta la mejora continua y la evaluación del ciclo de vida.

Este modelo se divide conceptualmente en dos grandes esferas: Efectividad (hacer las cosas correctas) y Eficiencia (hacer las cosas bien con el menor desperdicio).
Fase 1: Definición de Objetivos y KPIs El mantenimiento no es un fin en sí mismo, es un proveedor de capacidad productiva. Por ende, la primera fase exige alinear los objetivos del mantenimiento con el plan de negocios de la compañía. Herramientas como el Balanced Scorecard (BSC) permiten trasladar la estrategia a indicadores técnicos medibles. Si el objetivo es reducir costos, nuestros KPIs operativos (como el cumplimiento del PM o la integridad de los datos) deben traccionar hacia esa meta financiera.
Fase 2: Priorización de Activos y Estrategia Los recursos son limitados; los modos de falla, infinitos. Aquí entra en juego el análisis de criticidad basado en el riesgo ($R = P \times C$, donde $P$ es probabilidad y $C$ es consecuencia). Mediante matrices de criticidad, segmentamos los activos en críticos (A), semicríticos (B) y no críticos (C), considerando impactos en medio ambiente, seguridad, calidad y producción. A los equipos críticos les aplicaremos herramientas pesadas como RCM (Mantenimiento Centrado en Confiabilidad); a los no críticos, rutinas básicas o corrida hasta la falla.
Fase 3: Intervención Inmediata en Puntos Débiles Antes de reestructurar todo el plan, debemos detener la sangría. Esta fase ataca los "malos actores" crónicos mediante el Análisis de Causa Raíz (RCFA). El objetivo es erradicar fallas latentes (procedimentales) y humanas que generan pérdidas de alto impacto a corto plazo.
Fase 4: Diseño del Plan de Mantenimiento Preventivo El corazón de la efectividad. Utilizamos el RCM para definir el contexto operacional, identificar funciones, fallas funcionales, modos de falla (FMEA) y seleccionar tareas óptimas basándonos en consecuencias operacionales y de seguridad.
Fase 5: Optimización de Programación y Recursos Entramos al terreno de la eficiencia. Un plan perfecto es inútil si no se puede ejecutar. Aquí se emplean modelos de simulación de Monte Carlo y métodos de optimización riesgo-costo para balancear las frecuencias de mantenimiento, el control de repuestos y la capacidad de la fuerza laboral.
Fase 6: Control y Evaluación de la Ejecución Lo que no se mide, no se gestiona. Esta etapa monitorea las desviaciones del plan de mantenimiento ejecutado. Requiere captura de datos de alta fidelidad en el CMMS (GMAO) para evaluar la Confiabilidad, Mantenibilidad y Disponibilidad (RAMS) de la planta.
Fase 7: Análisis de Costo del Ciclo de Vida (LCCA) Visualizamos el panorama completo. Evalúa el OPEX (costos operativos y mantenimiento preventivo/correctivo) frente al CAPEX (inversión inicial e investigación). Las decisiones de reemplazo o modernización de equipos de capital nacen del análisis de este ciclo de vida integral.
Fase 8: Mejora Continua y Nuevas Tecnologías El ciclo se retroalimenta. Implementamos TPM (Mantenimiento Productivo Total) para involucrar a operadores en tareas básicas e integramos el e-maintenance (diagnóstico web, IoT, algoritmos predictivos) para potenciar la proactividad del sistema.
El Cruce Táctico: Llevando las 8 Fases a la Trinchera
Tener un marco de 8 fases es hermoso en un paper académico, pero ¿cómo lo anclamos a la realidad cuando el molino principal está vibrando fuera de norma? La respuesta está en la estructuración de competencias organizacionales y procesos eficientes. Este enfoque aterriza la teoría integrando subsistemas operativos para eliminar amenazas y controlar la rutina.
Podemos resumir este despliegue táctico en tres grandes competencias que operacionalizan las fases teóricas:
1. Mantenimiento Rutinario (El motor de la Eficiencia - Fases 4, 5 y 6) El trabajo del día a día no puede ser aleatorio. La competencia del mantenimiento rutinario sigue un flujo estricto de seis pasos innegociables:
- Identificación: Registro impecable de avisos de falla o síntomas (seguridad, medio ambiente, producción) validados en SAP.
- Priorización y Validación: Filtro de avisos según impacto y probabilidad.
- Planificación: Definición de la pauta de trabajo, estimación de HH, materiales y repuestos. ¡Un trabajo sin pauta no es un plan, es una buena intención!
- Programación: Ajuste al cronograma semanal coordinado con operaciones, asegurando que los kits de repuestos y recursos estén en el terreno.
- Ejecución: Intervención técnica siguiendo la pauta y estándares.
- Revisión: Cierre de órdenes, retroalimentación de pautas y análisis de adherencia al programa (KPIs como tiempo medio de ejecución y backlog).
2. Eliminación de Amenazas y Fallas (La fuerza de la Efectividad - Fases 3 y 8) Para dejar de cambiar el mismo rodamiento cada tres semanas, el sistema establece un circuito metodológico:
- Registro y priorización de eventos de pérdida (disponibilidad y desempeño).
- Identificación de malos actores por área y asignación de Responsables de Acciones (RdPs).
- Ejecución de Análisis de Causa Raíz (AcR - QC).
- Gestión de Planes de Implementación Táctica (PIT) para estandarizar las soluciones efectivas y modificar los planes preventivos en el ERP.
3. Gestión de Paradas de Planta - PGP (El control del LCCA y OPEX - Fases 5 y 7) Las paradas o Turnarounds son la prueba de fuego de la planificación. La metodología exige un horizonte de 18 meses gestionando la ruta crítica, estrategia de contratos, estandarización de repuestos y elaboración de kits previos. Las 9 áreas de esta competencia abarcan desde la planificación macro y micro (T-18 a T-0) hasta el ramp up de comisionamiento dinámico y la revisión final para mejorar la siguiente parada.
CASO PRÁCTICO & RESPALDO CIENTÍFICO
El soporte intelectual detrás del flujo estructurado que hemos cruzado se encuentra en la propuesta de los investigadores Crespo Márquez, Moreu de León y Parra Márquez. En su publicación, se subraya que las empresas, bajo la presión de sistemas de producción Just-In-Time y alta automatización, requieren un framework robusto para minimizar las pérdidas de producción y las paradas no programadas.
El documento establece que la Efectividad del servicio se mide desde la perspectiva del cliente interno y la mitigación de los costos indirectos (pérdidas de oportunidad, penalizaciones ambientales, insatisfacción del cliente), lo cual está intrínsecamente ligado a las Fases 1, 2 y 3 del modelo. Por su parte, la Eficiencia (proporcionar igual o mejor mantenimiento reduciendo desperdicios y esfuerzo innecesario) impacta directamente en los costos directos de mantenimiento y se gestiona en las Fases 4 y 5.
Referencia Académica Obligatoria:
Puedes consultar en profundidad el diseño conceptual, el algoritmo cualitativo de clasificación de activos (A, B, C) y el proceso de implementación de RCM en la publicación oficial:
The maintenance management framework: A practical view to maintenance management
El estudio destaca el uso de simulaciones Monte Carlo para el agendamiento (scheduling) dinámico del plan preventivo, asimilando datos como dinámica de fallas, restricciones del sistema y estatus funcional del equipo, una práctica que lleva a las plantas maduras a la verdadera optimización.
CHECKLIST DE APLICACIÓN EN TERRENO
¿Quieres dejar de ser un bombero apaga-incendios esta misma semana? Comienza aquí:
- Limpia y audita tu backlog: Si tienes miles de avisos en SAP sin categorizar, estás ciego. Clasifica los avisos atrasados usando una matriz de impacto/probabilidad simple e identifica tus activos clase A.
- Garantiza el Kitting: No autorices la programación de ninguna Orden de Trabajo (OM) si los repuestos y herramientas no están pre-empaquetados y validados físicamente. El tiempo de herramienta (Wrench Time) es oro.
- Institucionaliza el Análisis de Causa Raíz (RCA): Selecciona el activo que más dolores de cabeza te dio el mes pasado. Convoca a un equipo multidisciplinario (mantenimiento y operaciones) y ejecuta un diagrama de Ishikawa y los 5 Porqués. Crea un plan de acción (PIT).
- Separa roles tácticos de estratégicos: Asegúrate de que tu Planificador no esté resolviendo urgencias de turno. El planificador debe mirar a 3-4 semanas; el programador, la semana actual; el ejecutor, el día a día.
- Digitaliza un KPI de Adherencia al Programa: Mide qué porcentaje de las tareas programadas el viernes anterior realmente se completaron esta semana. Si es menor al 70%, revisa la calidad de tus estimaciones de horas hombre (HH) y las intromisiones de operaciones.
LECTURAS RECOMENDADAS
| Título | Autor(es) | Año | ¿Por qué leerlo? |
| Reliability-centered Maintenance | John Moubray | 1997 | Es la "biblia" indiscutida del RCM. Te enseñará a pensar en funciones operativas y en las verdaderas consecuencias de las fallas. |
| Maintenance Excellence: Optimizing Equipment Life-Cycle Decisions | John D. Campbell, Andrew K. S. Jardine | 2001 | Aterriza conceptos matemáticos avanzados de optimización estadística y LCCA (Análisis de Costo de Ciclo de Vida) a decisiones gerenciales directas. |
CONCLUSIÓN
El mantenimiento no es brujería ni suerte; es una disciplina de ingeniería regida por la estadística, el control procedimental y la gestión del comportamiento humano. Integrar un modelo teórico de 8 fases con la brutal rutina de la planta requiere resiliencia y líderes dispuestos a decir "no" a las reparaciones parche. Cuando logras que el Mantenimiento Rutinario y la Eliminación de Vulnerabilidades trabajen como engranajes lubricados, la confiabilidad deja de ser un póster motivacional en la oficina para convertirse en rentabilidad pura.
Dime la verdad, ingeniero: Si hoy te vas de vacaciones por dos semanas y desconectas el celular, ¿tu planta sobrevive gracias al sistema que has construido, o colapsa sin tus heroicidades diarias? Te leo en los comentarios.
