Guía Práctica del Ciclo PDCA para Reducir Tiempos de Parada No Planificados

Descubre cómo el ciclo PDCA y las herramientas de calidad pueden erradicar los tiempos de parada no planificados. Analizamos casos reales donde metodologías rigurosas eliminaron averías crónicas y dispararon la efectividad del equipo.

Fiabilidad365
Fiabilidad365
05 agosto, 2026
6 min de lectura
Compartir:
Guía Práctica del Ciclo PDCA para Reducir Tiempos de Parada No Planificados

INTRODUCCIÓN

Todos conocemos ese momento. Son las 5:00 PM de un viernes, estás a punto de cerrar tu laptop, y de repente suena el radio: la línea principal se ha detenido nuevamente por el mismo componente que "repararon" la semana pasada. Bienvenidos al fascinante y caótico mundo del mantenimiento correctivo impulsado por el pánico, donde cambiamos piezas al azar rezando a los dioses de la ingeniería para que la máquina aguante hasta el próximo turno.

En la trinchera industrial, la verdadera batalla no se gana corriendo más rápido con la caja de herramientas, sino entendiendo por qué fallan los equipos. Aquí es donde dejamos de lado las excusas y adoptamos metodologías estructuradas. Hoy vamos a diseccionar el Ciclo PDCA (Plan-Do-Check-Act o PHVA en español), pero no desde la visión burocrática de un escritorio, sino con el rigor técnico y la grasa en las botas que exige la planta. Veremos cómo combinar esta metodología con métricas inquebrantables como el OEE y las Siete Herramientas de Calidad para erradicar esos tiempos de inactividad que devoran tu OEE y, de paso, tu presupuesto operativo.

NÚCLEO TÉCNICO Y METODOLÓGICO

El ciclo PDCA, introducido por W. Edwards Deming y basado en los conceptos de Walter Shewhart, es el estándar de oro para la mejora continua. No es simplemente un círculo conceptual; es un marco sistemático para identificar, aislar y aniquilar las ineficiencias operativas.

Para que el PDCA funcione en mantenimiento, debe anclarse a métricas duras. La más crítica es la Eficiencia General de los Equipos (OEE, por sus siglas en inglés). El OEE es una multiplicación despiadada de tres factores:

$$OEE = A \times P \times Q$$

Donde cada variable revela una vulnerabilidad distinta:

  1. Disponibilidad ($A$): Es la relación entre el tiempo real de operación y el tiempo planificado.$$A = \frac{T_{op}}{T_{plan}} \times 100\%$$
  2. Rendimiento ($P$): Compara la tasa de producción real con la tasa de diseño.$$P = \frac{T_{ciclo} \times Q_{total}}{T_{op}} \times 100\%$$
  3. Calidad ($Q$): Mide la capacidad del equipo para producir sin defectos.$$Q = \frac{Q_{total} - Q_{def}}{Q_{total}} \times 100\%$$

Estos indicadores nos obligan a enfrentarnos a lo que Seiichi Nakajima definió en 1988 como las "Seis Grandes Pérdidas":

  • Pérdidas por averías (fallos esporádicos y crónicos).
  • Pérdidas por configuración y ajuste.
  • Paradas menores y tiempo en vacío.
  • Pérdidas por velocidad reducida.
  • Pérdidas por defectos y retrabajos.
  • Pérdidas de arranque tras paradas prolongadas.

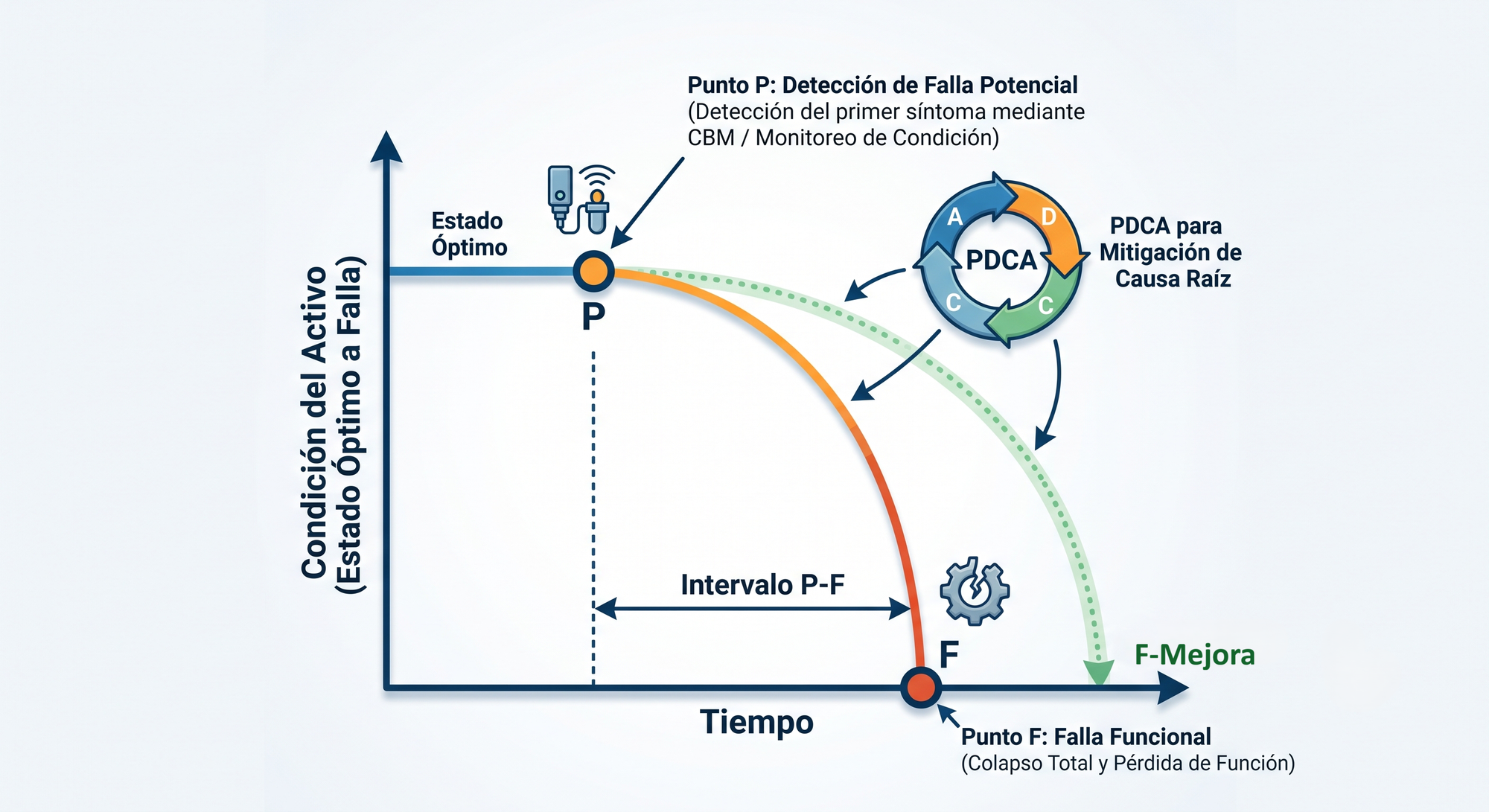

Imagen 1: Curva P-F y Ciclo PDCA

Visualmente, el comportamiento de un fallo lo entendemos a través de la Curva P-F (Potencial de Falla a Falla Funcional). Veamos la Imagen N°1; La curva comienza plana en la cima (estado óptimo) y empieza a decaer gradualmente tras el punto "P" (donde detectamos el primer síntoma mediante monitoreo de condición o CBM), cayendo en picada hasta el punto "F" (el colapso total). Nuestro trabajo con el PDCA es ensanchar ese intervalo P-F mitigando las causas raíz que inician la degradación.

La ejecución del ciclo consta de cuatro fases tácticas:

  1. Plan (Planificar): Identificamos el cuello de botella apoyados en las "Siete Herramientas de Control de Calidad" de Kaoru Ishikawa (Hojas de verificación, Pareto, Diagrama de Ishikawa, Cartas de control, Histogramas, Diagramas de dispersión y Diagramas de flujo). Definimos el problema, recopilamos datos concretos y aislamos la causa raíz.
  2. Do (Hacer): Ejecutamos modificaciones mecánicas, implementamos nuevos protocolos de lubricación o mejoramos las tácticas de mantenimiento preventivo.
  3. Check (Verificar): Medimos el MTBF (Tiempo Medio Entre Fallas), el MTTR (Tiempo Medio de Reparación) y la Disponibilidad real contra nuestra línea base histórica.
  4. Act (Actuar): Si el rediseño o la nueva táctica fue exitosa, estandarizamos el proceso mediante una Lección de Un Punto (OPL) o un Procedimiento Operativo Estándar (SOP) formal.

CASO PRÁCTICO & RESPALDO CIENTÍFICO

Para demostrar la eficacia de este rigor metodológico, analizaremos dos estudios de caso industriales recientes donde la aplicación del PDCA resolvió paradas crónicas.

Caso 1: Sellado en la Industria Embotelladora En una planta de agua embotellada en Makassar, Indonesia, la compañía sufría pérdidas anuales de más de USD 641.800 debido a ineficiencias de inactividad. Utilizando un diagrama de Pareto, descubrieron que la máquina de sellado de tapas era responsable del 65.72% del tiempo de inactividad total.

El equipo aplicó el ciclo PDCA estructurado:

  • Plan: A través de un análisis de Ishikawa (Fishbone) y la técnica 5W+1H, identificaron que las cuchillas de corte se desgastaban rápidamente y que los operadores carecían de capacitación para configurar la máquina adecuadamente.
  • Do: Utilizando software CAD (Autodesk Inventor), el departamento de ingeniería rediseñó el bloque de corte, agregando una placa guía para dirigir el material antes del corte. Además, se reemplazaron las cuchillas y se instauró un programa de entrenamiento.
  • Check: El monitoreo posterior demostró una reducción drástica del tiempo de parada: del 31.37% (2,565 minutos promedio mensuales) bajó a un magistral 8.63% (857 minutos mensuales), superando el objetivo máximo de pérdidas del 10% de la empresa.
  • Act: Estandarizaron el conocimiento mediante una Lección de Un Punto (OPL) altamente visual para instruir a cualquier operador sobre cómo manejar problemas de sellos atascados. Enlace al estudio: PLAN-DO-CHECK-ACTION (PDCA) BASED APPROACH TO REDUCE MACHINE DOWNTIME BY PROPOSING DESIGN OF MACHINE COMPONENT: THE CASE OF A BOTTLED WATER COMPANY

Caso 2: Transporte de Material a Granel en Petroquímica En la planta de PT Petrokimia Gresik, el transportador de tornillo (screw conveyor) utilizado para manejar cloruro de potasio (KCl) presentaba continuos bloqueos por objetos extraños, causando entre 1 y 2 horas de parada por cada evento mensual.

  • Plan: Mediante hojas de verificación y gráficos de Pareto, determinaron que el 75% de las obstrucciones eran causadas por alambres y el 25% restante por lodos de cemento que ingresaban al sistema.
  • Do: Se realizó una modificación estructural de ingeniería al cuerpo de la máquina: se instaló un orificio de acceso manual (handhole) en la parte superior para facilitar la limpieza, y una compuerta de drenaje (drain access) en la parte inferior para vaciar el KCl grueso en caso de atascos.
  • Check: Tras la intervención, los registros operativos mostraron que para diciembre de 2023, la frecuencia de atascos y el tiempo de inactividad de la máquina se redujeron exactamente a cero.
  • Act: Las modificaciones físicas se adoptaron como el nuevo estándar operativo de la planta, complementadas con formación intensiva para que los operadores mejoraran la vigilancia de la materia prima entrante. Enlace al estudio: Implementation of PDCA and Seven Tools to Handle Obstacles in the KCl Screw Material Machine at PT Petrokimia Gresik

CHECKLIST DE APLICACIÓN EN TERRENO

Para no quedarnos únicamente en la teoría académica, aquí tienes los pasos tácticos que debes ejecutar esta misma semana en tu planta:

  • Consolidar los registros de fallas (órdenes de trabajo del CMMS) del último trimestre y generar un Gráfico de Pareto para identificar al "Peor Ofensor" (el activo con mayor impacto en el tiempo de inactividad).
  • Convocar una sesión de lluvia de ideas de 30 minutos a pie de máquina (Gemba) con el operador de la línea y el técnico mecánico, utilizando un Diagrama de Ishikawa para desglosar la causa raíz.
  • Diseñar e implementar una contramedida física o procedimental rápida (Fase DO), documentando claramente la condición "Antes" y "Después".
  • Establecer un indicador de éxito (ej. MTBF específico de ese subsistema) y revisarlo diariamente durante las próximas dos semanas.
  • Redactar una Lección de Un Punto (OPL) fotográfica de una sola página y colocarla físicamente junto al tablero de control del activo.

LECTURAS RECOMENDADAS

Para consolidar tu dominio sobre estas metodologías y evolucionar de apagar incendios a liderar la confiabilidad, te exijo que revises la siguiente bibliografía:

  • Título: TPM Development Program: Implementing Total Productive Maintenance
  • Autor(es): Seiichi Nakajima
  • Año de publicación: 1989
  • ¿Por qué leerlo?: Es la biblia fundacional que desglosa matemáticamente las Seis Grandes Pérdidas y enseña cómo estructurar la participación total del personal.
  • Título: Out of the Crisis
  • Autor(es): W. Edwards Deming
  • Año de publicación: 1986
  • ¿Por qué leerlo?: Detalla la filosofía subyacente detrás del ciclo PDCA y cómo la gestión y el diseño de procesos previenen defectos antes de que ocurran.
  • Título: RCM3: Risk-Based Reliability Centered Maintenance
  • Autor(es): Marius Basson
  • Año de publicación: 2018
  • ¿Por qué leerlo?: Eleva el análisis de fallas integrando la gestión del riesgo empresarial, alineando perfectamente el Mantenimiento Centrado en Confiabilidad con la ISO 55000.

CONCLUSIÓN

Implementar el ciclo PDCA no es un ejercicio académico para que los ingenieros de escritorio coloreen gráficos en Excel; es una doctrina de supervivencia operativa. Ignorar la verdadera causa raíz de una falla y conformarse con reemplazar la misma pieza defectuosa cada mes es un insulto a la ingeniería de confiabilidad. La excelencia operacional se construye sobre datos implacables, modificaciones audaces y estándares inquebrantables.

Y tú, ¿cuál es esa máquina en tu planta que todos los viernes decide arruinarte el fin de semana, y qué herramienta del PDCA vas a utilizar mañana mismo para domarla de una vez por todas?
